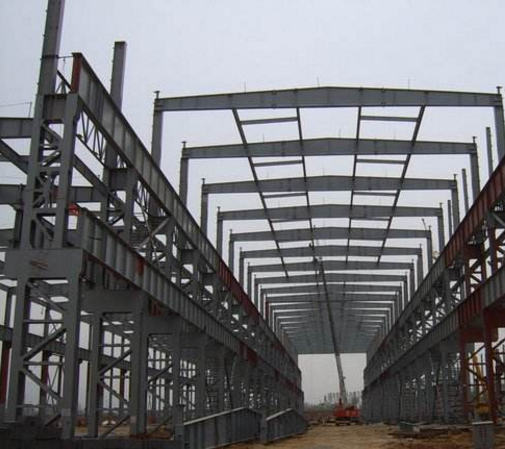

门式钢架钢结构工程特点?门式钢架房屋钢结构安装顺序

  门式钢架是钢结构工程结构体系的一种,其形式种类多样,在工业单层钢结构与民用房屋钢结构工程中,一般单跨、双跨或多跨的单、双坡门式刚架应用较多。根据通风、采光的需要,这种刚架厂房可设置通风日、采光带和天窗架等。单跨刚架的跨度国内最大已达到72m.


  门式刚架结构体系还有以下等特点:

  1.采用门式钢架类型的轻型屋面,可减小梁柱等钢构件截面尺寸,间接基础也相应减小。

  2.在多跨钢结构工程中可做成一个屋脊的大双坡屋面,为长坡面排水创造了条件。设中间柱可减小横梁的跨度,从而降低造价。中间柱采用钢管制作的上下铰接摇摆柱,占空间小。

  3.刚架的侧向刚度籍檩条的隅撑保证,省去纵向刚性构件,并减小翼缘宽度。

  4.刚架可采用变截面,截面与弯矩成正比;变截面时根据需要可改变腹板的高度和厚度及翼缘的宽度,做到材尽其用。

  5.刚架的腹板可按有效宽度设计,即允许部分腹板失稳,并可利用其屈曲后强度。故腹板高厚比可比《钢结构设计规范》( GBj17-88 )规定为大,即可减小腹板厚度。

  6.竖向荷载通常是设计的控制荷载,但当风荷载较大或房屋较高时,风荷载的作用不应忽视。在轻屋面门式刚架中,地震作用一般不起控制作用。

  7.支撑可做得较轻便。将其直接或用水平节点板连接在腹板上,可采用张紧的圆钢。

  8.结构构件可全部在工厂制作,工业化程度高。构件单元可根据运输条件划分,单元之间在现场用螺栓相连,安装方便快速,土建施工量小。

  门式钢架房屋钢结构安装顺序:

  1.安装单根钢柱、柱高调整、纵横十字轴线位移、垂偏校正、初校(初拧锚栓螺母,调整螺母)、固定、超差调整、固定。

  2.斜梁应在地面用高强度螺栓连接,组装好。

  3.安装顺序:先从山墙附近的有柱间支撑的两榀刚架开始-安装本间檩条-支撑-隅撑等。

  注意:检查刚架垂直度,复测钢柱和斜梁跨度数据,合格后用高强螺栓紧固,用扭力扳手初拧,终拧。

  以两榀刚架为起点,向房屋另一端顺序安装。

  4.除最初安装的两榀刚架外,所有其余刚架间的檩条,墙梁和檐檩的螺栓均应在校准后再行拧紧。

  5.构件节点要经计算,绑扎点要采取加强措施,以防止构件大变形及局部变形。

  6.当山墙墙架宽度较小时,可先在地面拼装好,整体起吊安装。

  7.各种支撑的拧紧程度,以不将构件拉弯为原则。

  8.不得利用已安装就位的构件起吊其他重物,不得在主要受力部位焊其他物件

  9.檩条和墙梁安装时,应设置拉条并拉紧,但不应将檩条和墙梁拉弯。

  10.如果跨间较长,也可从中间开始安装两榀刚架一,柱、柱间梁,屋面斜梁,支撑一,凛条顺序安装,使两榀刚架与中隔墙连成整体,形成稳定的空间体系,再向两端延伸。

  11.在钢结构工程施工过程中,根据结构空间稳定情况,为防止巨风力对刚架倾覆,必要时可拉缆风措施。
